12月30日8時17分,山西華電朔州應縣40兆瓦光伏發電項目全容量并網,標志著該項目建設工作圓滿收官,實現當年開工、當年投產,為公司“兩個倍增”目標順利實現再添動力。

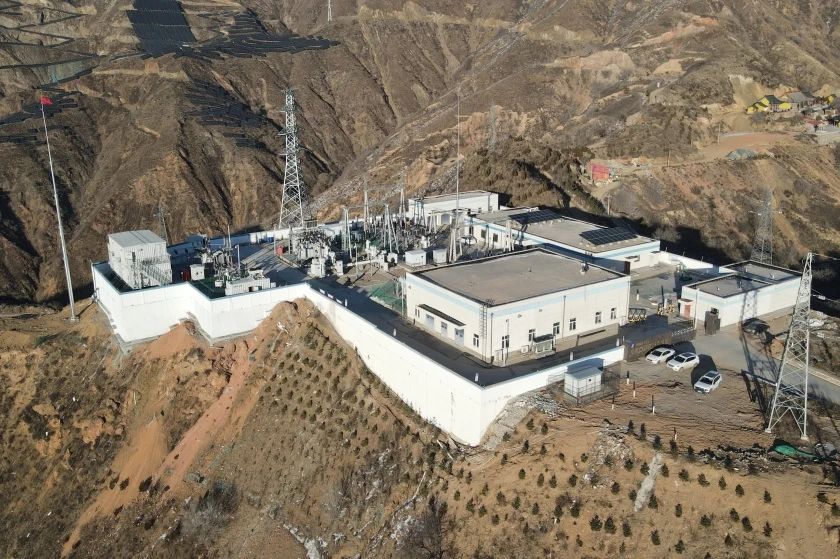

據悉,該項目位于山西省朔州市應縣茹越峪村,總裝機容量40兆瓦,共設立29個光伏陣區,通過兩回35千伏集電線路接入一期已建成的110千伏系統站。
自項目建設以來,該公司領導班子成員率先垂范,駐點建設一線,積極組織部署、協調、推動項目建設各項工作,進一步強化項目全生命周期過程管控。
在規劃之初策劃實施保護工程,通過人工鉆孔方式,極大減少大量機械臺班、常規施工地表擾動和后期環水保措施。面對施工區域山勢陡峭、地形復雜、設備運輸困難等諸多問題,創新采用無人機運送混凝土、光伏組件和光伏板,不僅有效地規避了傳統建設模式中大規模土方作業對山體植被以及對地形地貌的破壞,而且顯著提升了施工效率,加快了建設進度,節省了工程造價,為按期并網奠定堅實基礎。
該項目投產后每年可提供清潔電能6501.16萬千瓦時,可節約標準煤約2.07萬噸,減排二氧化碳排放量約5.19萬噸,對當地環境保護、減少大氣污染具有積極作用。
